物資需求計劃(Material Requirement Planning,MRP)即指根據產品結構各層次物品的從屬和數量關系,以每個物品為計劃對象,以完工時期為時間基準倒排計劃,按提前期長短區別各個物品下達計劃時間的先后順序,是一種工業制造企業內物資計劃管理模式。
在管家婆工貿系列軟件中,物料清單(標準bom)表明了產品的結構,庫存管理則告訴我們已有了什么!而MPR就是計算出企業還缺少什么、還要生產什么、采購什么,及其生產與采購的數量與時間。
那么在使用該功能的過程中,有些客戶會遇到一些疑問,下面小編就給大家一一解開這些謎團。

一:MPR計算之后生產建議沒有數據
問題如圖:

排查思路及步驟:
1、存貨沒有建立相關的BOM

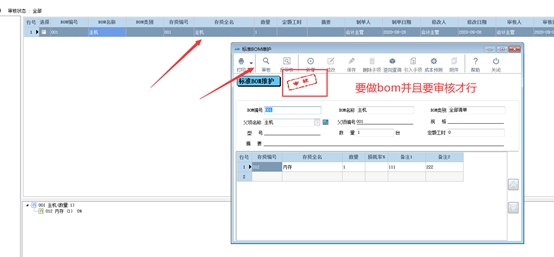

檢查基礎資料—生產資料—標準bom里面是否有做相關bom并且審核。

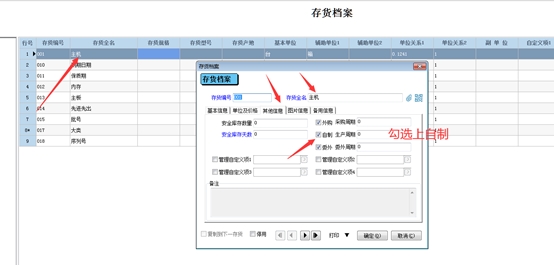

2、存貨檔案—其他信息—沒有勾選“自zhi”
去基礎資料—存貨檔案—打開存貨--其他信息 把里面的“自zhi”勾選上。

3、存貨在mrp計算后判斷數量足夠,是否需要在生產

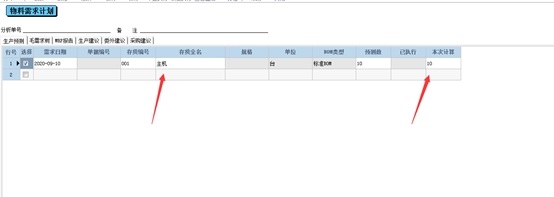

以上兩步做完進入mrp運算重新計算后就可以看到mrp報告就刷新了數據了,這個時候檢查報告里面存貨凈需求量是否有數字,我們的建議生產量是根據凈需求量來的;

通過截圖,我們看到存貨凈需求量為10,所以生產建議就會正常顯示建議生產量為10,正常顯示了;

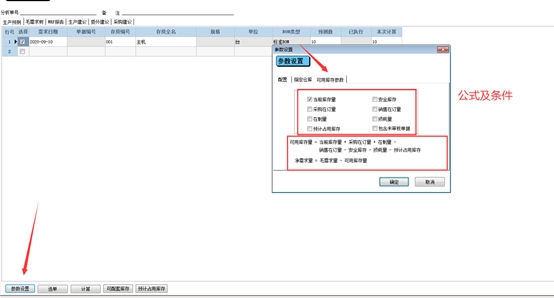

說明:凈需求量和可用庫存量是通過mrp計算里面的參數設置—可用庫存參數里面的條件和公式綜合運算得出:
1.可用庫存參數里面的條件“庫存數量”為參數設置—指定倉庫的zui新剩余數量;
2.我們的凈需求量由毛需求量-可用庫存量得出,可以推斷:
當毛需求量>可用庫存量,說明數量不足,需要生產
當毛需求量<可用庫存量,說明數量足夠,不需要生產

當存貨沒有委外建議時同理,檢查是否做了bom單,勾選了委外,mrp計算后凈需求量是否有數字;
當存貨沒有采購建議時也是一樣,但是di一步檢查bom是否制定且審核可以忽略,可以直接從di二步開始檢查,檢查是否勾選外購和凈需求量是否有數字。
二:MRP計算之后材料為什么沒有采購建議

比如計劃生產10臺主機,需要10個內存,目前庫存有7個,但是還是沒有生成采購建議:

排查思路及步驟:
1、成品存貨是否建立bom,bom中是否這個材料存貨
方法:查看mrp報告里面成品下級材料是否有這個存貨,如果沒有就檢查bom單是否有。
2、該材料是否勾選了存貨檔案里面的“外購選項”
方法:去基礎資料—存貨檔案—打開存貨--其他信息 把里面的“外購”勾選上
3、檢查完畢沒有問題后查看mrp報告

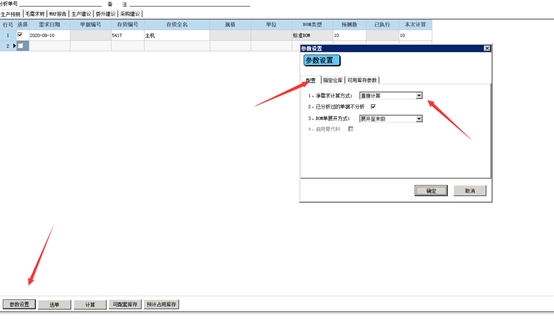

這個時候我們要檢查mrp計算參數設置—配置里面的凈需求計算方式了,這個分為直接計算和逐階套算:

直接計算:子件的毛需求量根據父項的毛需求量和BOM單的配比關系計算。
簡單理解:就是要計劃生產多少成品,就直接計算需要多少材料;

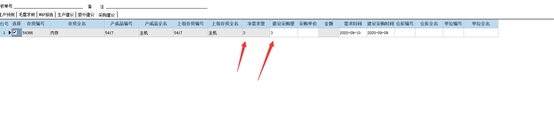

比如生產10臺電腦,就是直接計算生產10臺電腦所需要的內存數量,這個時候計算需要10個內存,然后減去可用庫存量7個,凈需求量就是3個,采購建議里面就有建議采購量了:

逐階套算:子件的毛需求量根據父項的凈需求量和BOM單的配比關系計算。
簡單理解:就是要計劃生產成品的數量減去mrp報告里面的可用庫存量,剩下的數量在來計算需要多少材料:
比如生產10臺電腦,減去可用庫存量10個,凈需求量為0,就不會在生成采購建議了

總結:當mrp計算后沒有相關的數據時,首先應該先檢查相關基礎資料是否建立完畢,比如bom單是否建立;相關存貨的自zhi,外購,委外是否勾選。然后檢查計算生成的mrp報告,查看計算是否和自己要求的一樣,如果不一樣,檢查參數設置里面的計算方式,指定倉庫,可用庫存參數是否設置正確,一般就都是這些原因。
以上就是這次MPR運算的全部內容,大家可以在軟件操作練習一下會更容易理解哦!
